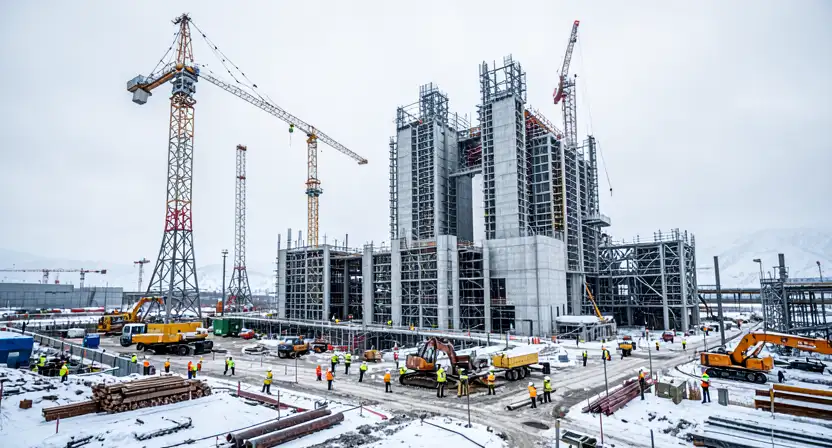

Строительство новой Кольской АЭС-2, расположенной в Мурманской области, оценено в 1,5 трлн рублей. Проект включает четыре энергоблока ВВЭР-600 и планируется реализовать в период с 2026 по 2043 годы, сообщил Евгений Никора, советник директора Кольской АЭС.
- Стоимость проекта составляет 1,5 трлн рублей.
- Срок реализации — с 2026 по 2043 год.
- Договор на строительство двух энергоблоков заключен с АО «Концерн «Титан-2».
- Подготовительные работы начнутся во второй половине 2023 года.
- Планируемые сроки ввода энергоблоков: 2035, 2037, 2042 и 2043 годы.
Планы по строительству и сроки
Советник директора КАЭС отметил, что контракт на строительство первых двух энергоблоков уже подписан, и его стоимость составляет примерно половину от общей суммы проекта. Ожидается, что подготовительные работы стартуют в ближайшие есяцы, а ввод в эксплуатацию энергоблоков запланирован на 2035 и последующие годы.
Заказчик и реализация проекта
Заказчиком строительства выступает концерн «Росэнергоатом». В марте текущего года холдинг «Титан-2» подтвердил заключение контракта на строительство двух энергоблоков типа ВВЭР-600 для КАЭС-2. Проект реализуется в рамках генеральной схемы размещения объектов энергетики до 2042 года, утвержденной правительством России.
| Год | Событие |
|---|---|
| 2023 | Начало подготовительных работ |
| 2026 | Старт строительства |
| 2035 | Ввод первого энергоблока в эксплуатацию |
| 2037 | Ввод второго энергоблока |
| 2042 | Ввод третьего энергоблока |
| 2043 | Ввод четвертого энергоблока |
